Vì Sao Cần Nắm Rõ Các Hạng Mục Thi Công Hàng Rào Bê Tông Lắp Ghép N-EPS?

Mục lục [ show ]

Nắm rõ chi tiết các hạng mục thi công hàng rào bê tông lắp ghép N-EPS là bước quan trọng giúp Chủ đầu tư tránh được rủi ro khi giao khoán cho thợ. Việc thiếu thông tin giám sát rất dễ dẫn đến tình trạng nghiệm thu sai kỹ thuật, làm giảm độ bền công trình và phát sinh chi phí. Hơn nữa, phương pháp xây gạch truyền thống phụ thuộc nhiều vào tay nghề thợ hồ, khiến rủi ro càng khó kiểm soát. Để tháo gỡ khó khăn đó, công nghệ đúc sẵn với tính chuẩn hóa cao đã ra đời. Bài viết này sẽ bóc tách từng bước từ xử lý nền móng, định vị cột đến cẩu lắp tấm, giúp bạn kiểm soát chặt chẽ chất lượng, đồng thời tối ưu thời gian và nhân lực hiệu quả.

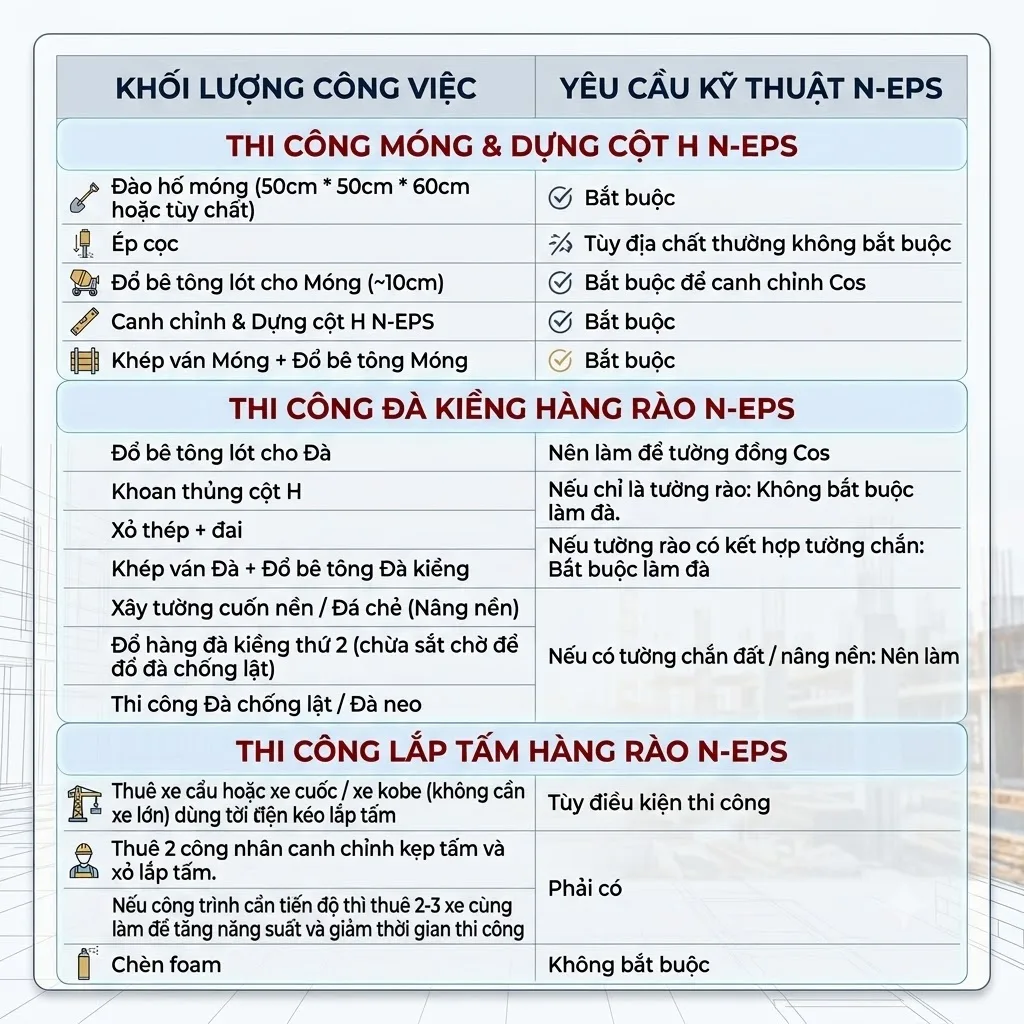

các hạng mục thi công hàng rào bê tông lắp ghép N-EPS

Bảng: Phân tích chi tiết các hạng mục thi công hàng rào bê tông lắp ghép N-EPS.

Phân Tích Các Hạng Mục Thi Công Hàng Rào Bê Tông Lắp Ghép N-EPS: Giai Đoạn Nền Móng

Trong các hạng mục thi công hàng rào bê tông lắp ghép N-EPS, phần ngầm (móng) và hệ thống cột trụ là "xương sống" quyết định sự vững chãi của toàn bộ công trình trước tác động của môi trường, đáp ứng tốt các tiêu chuẩn kỹ thuật xây dựng.

1. Hạng mục đào hố móng và đổ bê tông lót

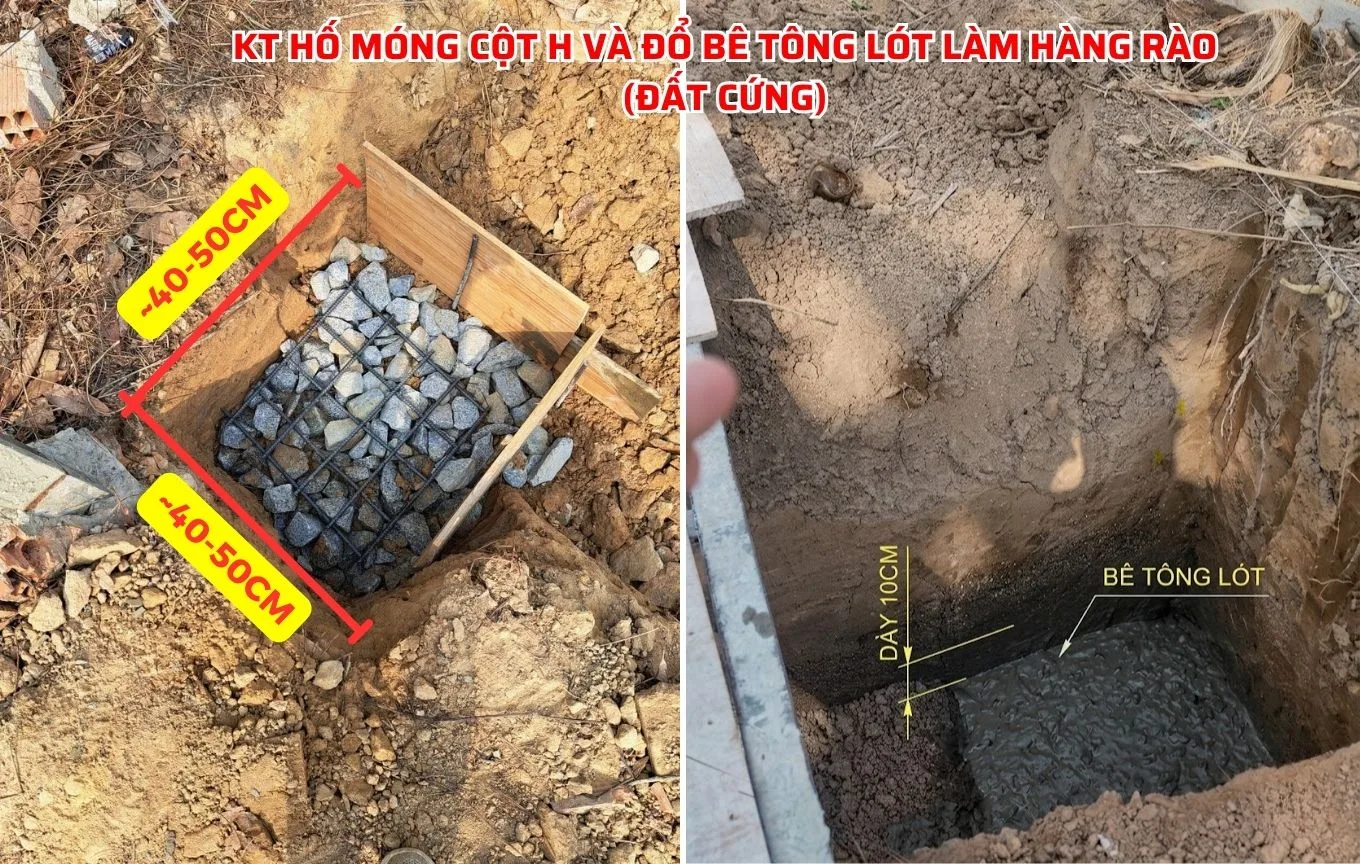

  • Kỹ thuật thực thi: Tùy thuộc vào tính chất đất (cứng hay yếu) và chiều cao hàng rào, thợ thi công sẽ tiến hành đào hố móng. Kích thước hố móng cốc tiêu chuẩn thường rơi vào khoảng 50cm x 50cm x sâu 60cm. Đối với nền đất sình lầy, có thể cần ép thêm cọc cừ tràm hoặc cọc bê tông để gia cố đáy hố.

  • Tầm quan trọng của bê tông lót: Sau khi đào hố, việc đổ một lớp bê tông lót (dày khoảng 10cm) dưới đáy hố là thao tác kỹ thuật rất quan trọng. Lớp lót này tạo ra một mặt phẳng sạch sẽ, ngăn cốt thép tiếp xúc trực tiếp với bùn đất, đồng thời giúp thợ dễ dàng đo đạc và canh chỉnh cao độ (Cos) cho bước dựng cột tiếp theo.

các hạng mục thi công hàng rào bê tông lắp ghép N-EPS

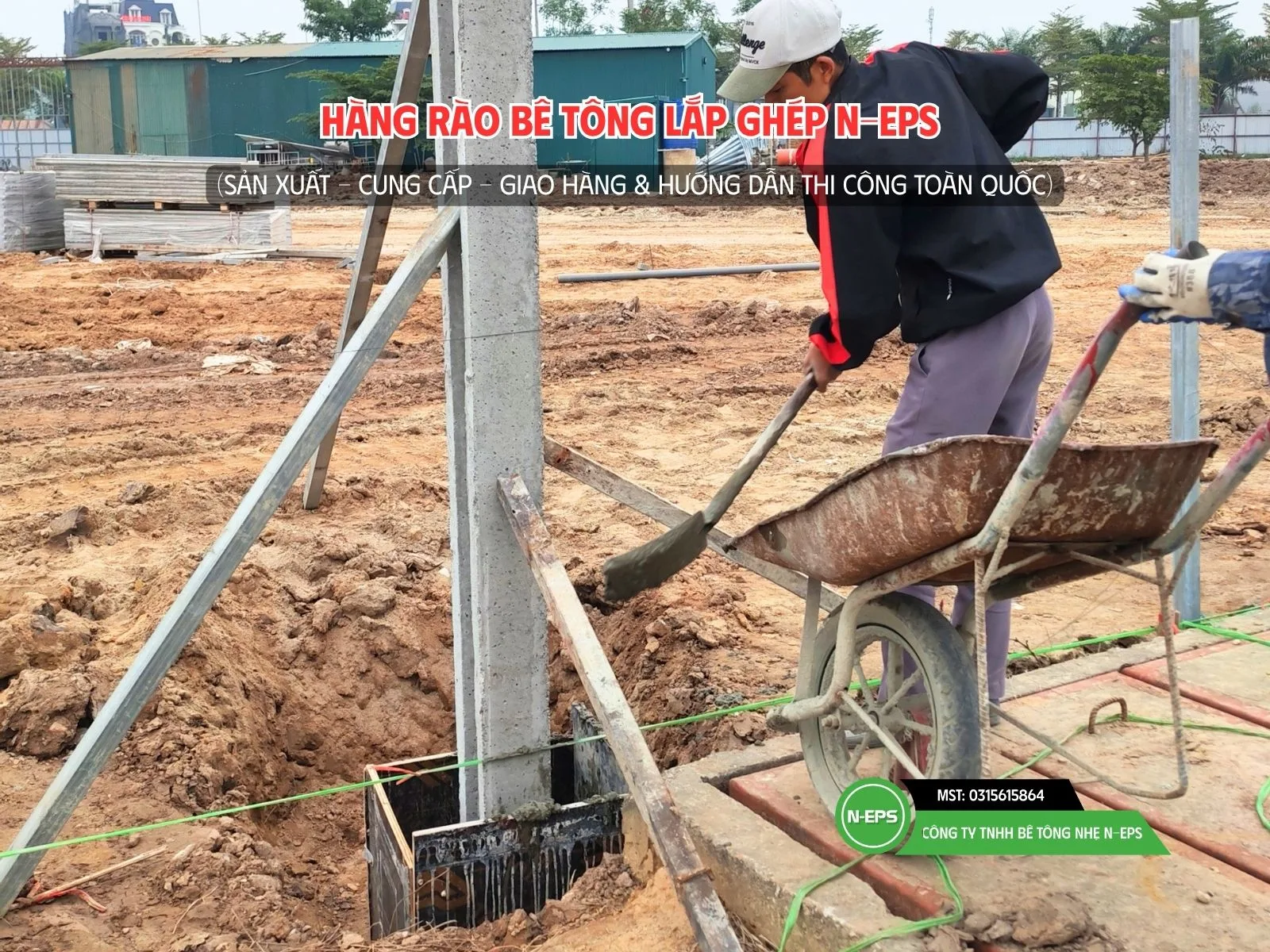

Hình: Hạng mục đào hố móng và đổ bê tông lót.

2. Hạng mục định vị và dựng cột bê tông chữ H

  • Khoảng cách kỹ thuật (Rất quan trọng): Đây là bước đòi hỏi sự chính xác cao nhất. Khác với xây gạch, cột bê tông chữ H N-EPS có các ngàm âm đúc sẵn. Để thả lọt tấm bê tông đúc sẵn, khoảng cách lọt lòng giữa 2 mép trong của cột H phải đạt chuẩn: 2.46m (đối với tấm dài 2.44m như ST8, ST9) hoặc 3.02m (đối với tấm dài 3.0m như T83).

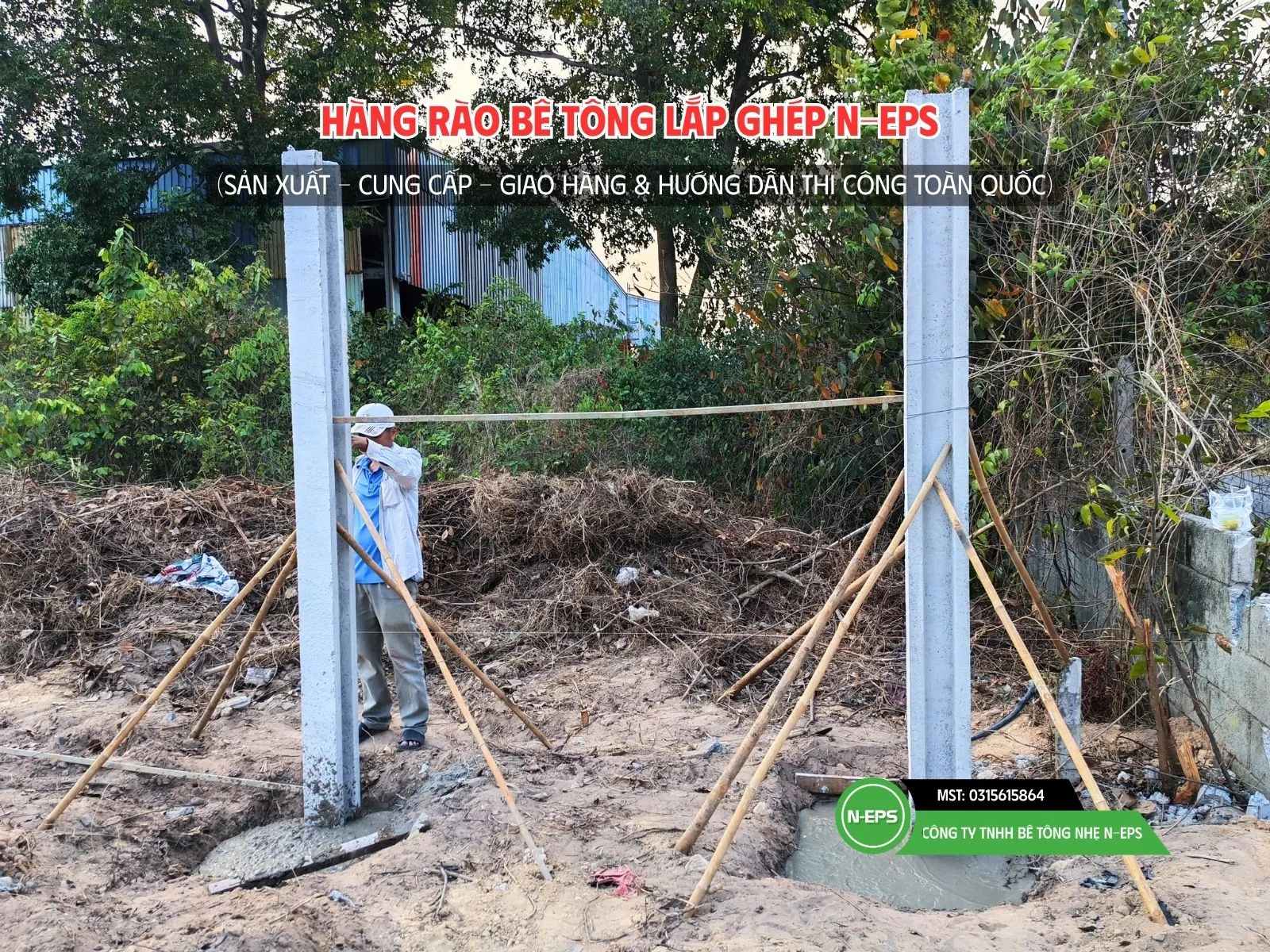

  • Thao tác dựng cột: Sử dụng xe cẩu hoặc tời để dựng đứng cột H (tiết diện 15x20cm) vào giữa hố móng. Thợ thi công dùng quả dọi hoặc máy laser để canh chỉnh độ thẳng đứng của cột theo cả 2 phương.


các hạng mục thi công hàng rào bê tông lắp ghép N-EPS các hạng mục thi công hàng rào bê tông lắp ghép N-EPS

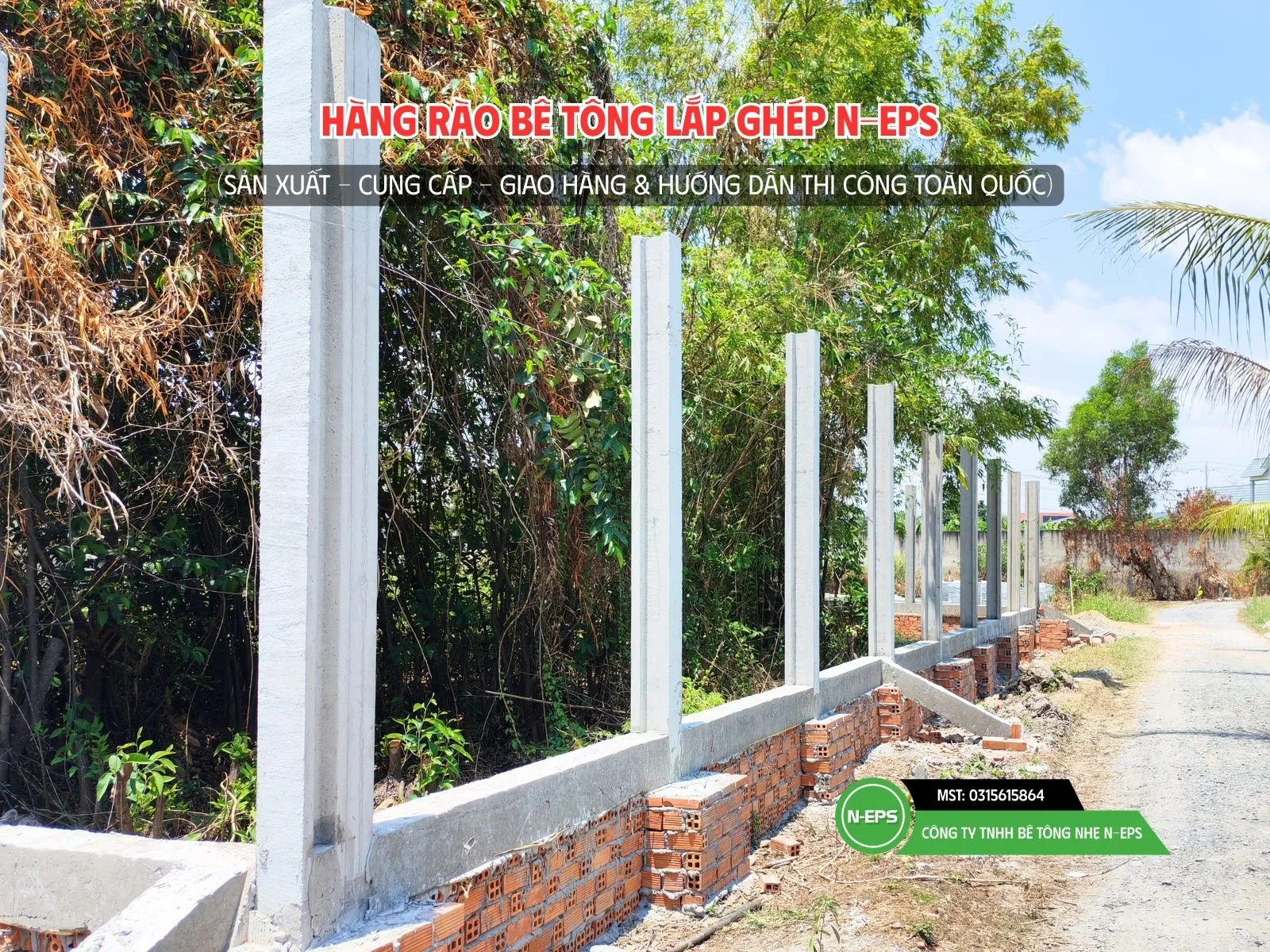

​​​Hình: Hạng mục định vị và dựng cột bê tông chữ H.

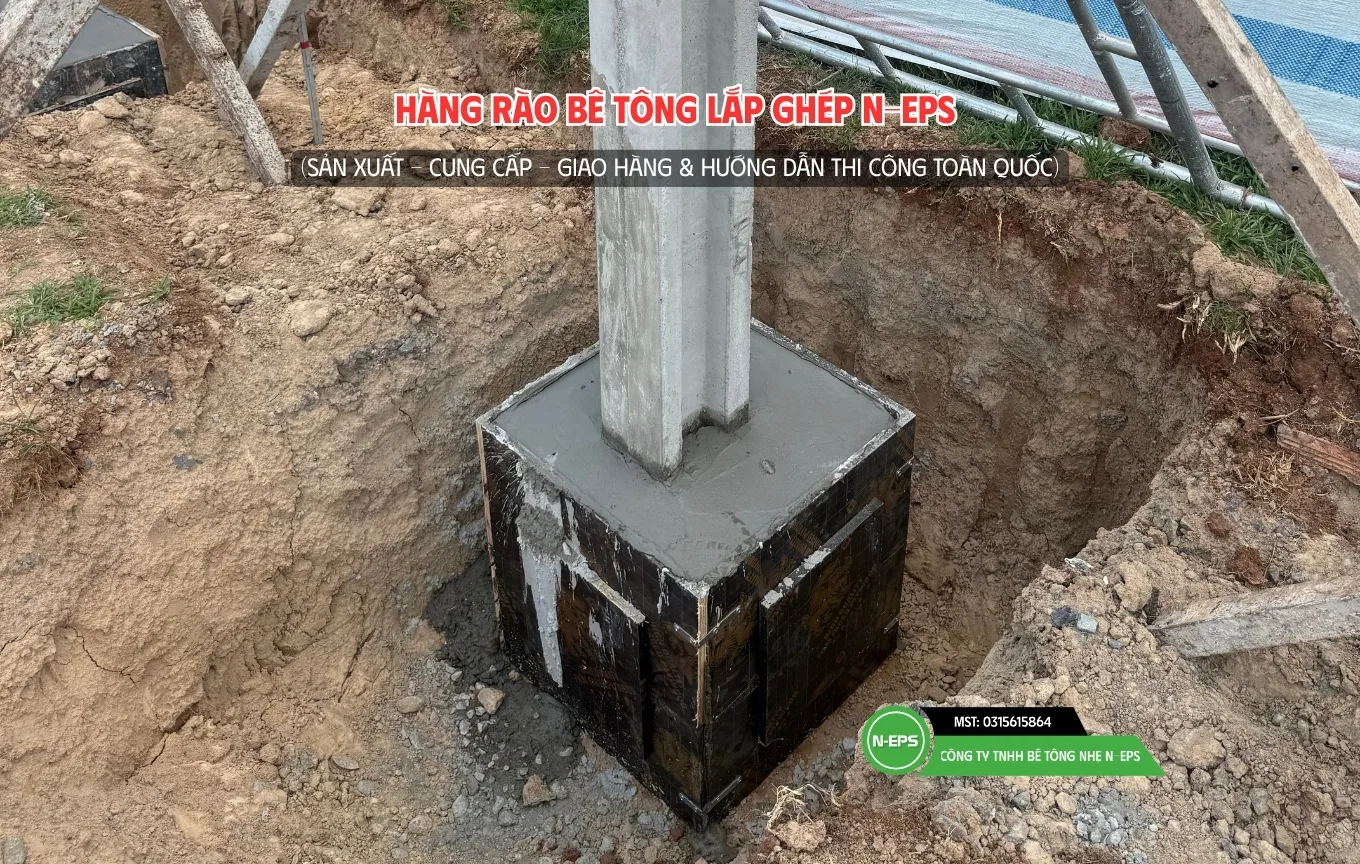

3. Hạng mục khép ván khuôn và đổ bê tông móng

  • Khóa chân cột: Sau khi cột H đã được định vị thẳng đứng và đúng khoảng cách, thợ sẽ tiến hành đóng ván khuôn (cốp pha) xung quanh hố móng và đổ bê tông tươi (hoặc bê tông trộn tại chỗ) để chèn chặt phần chân cột ngập trong đất.

  • Lưu ý: Bê tông móng sẽ ngậm trực tiếp vào 2 ngàm âm ở phần chân cột H, tạo ra một khối liên kết cực kỳ vững chắc, tương tự như cách chôn cột điện hạ thế.


các hạng mục thi công hàng rào bê tông lắp ghép N-EPS các hạng mục thi công hàng rào bê tông lắp ghép N-EPS

Hình: Hạng mục khép ván khuôn và đổ bê tông móng.

Giai Đoạn Thực Thi Phần Nổi: Kỹ Thuật Cẩu Lắp Tấm Tường Đúc Sẵn

Sau khi hệ thống cột trụ đã vững vàng, chúng ta bước vào giai đoạn thi công phần nổi.

4. Hạng mục thi công đà kiềng và tường chắn đất (Tùy chọn)

Như đã đề cập trong các tài liệu kỹ thuật của N-EPS, do tải trọng hệ tường rất nhẹ, hàng rào N-EPS không bắt buộc phải làm đà kiềng nếu thi công trên đất bằng phẳng. Tuy nhiên, nếu công trình có yêu cầu đặc thù, hạng mục này sẽ được triển khai như sau:

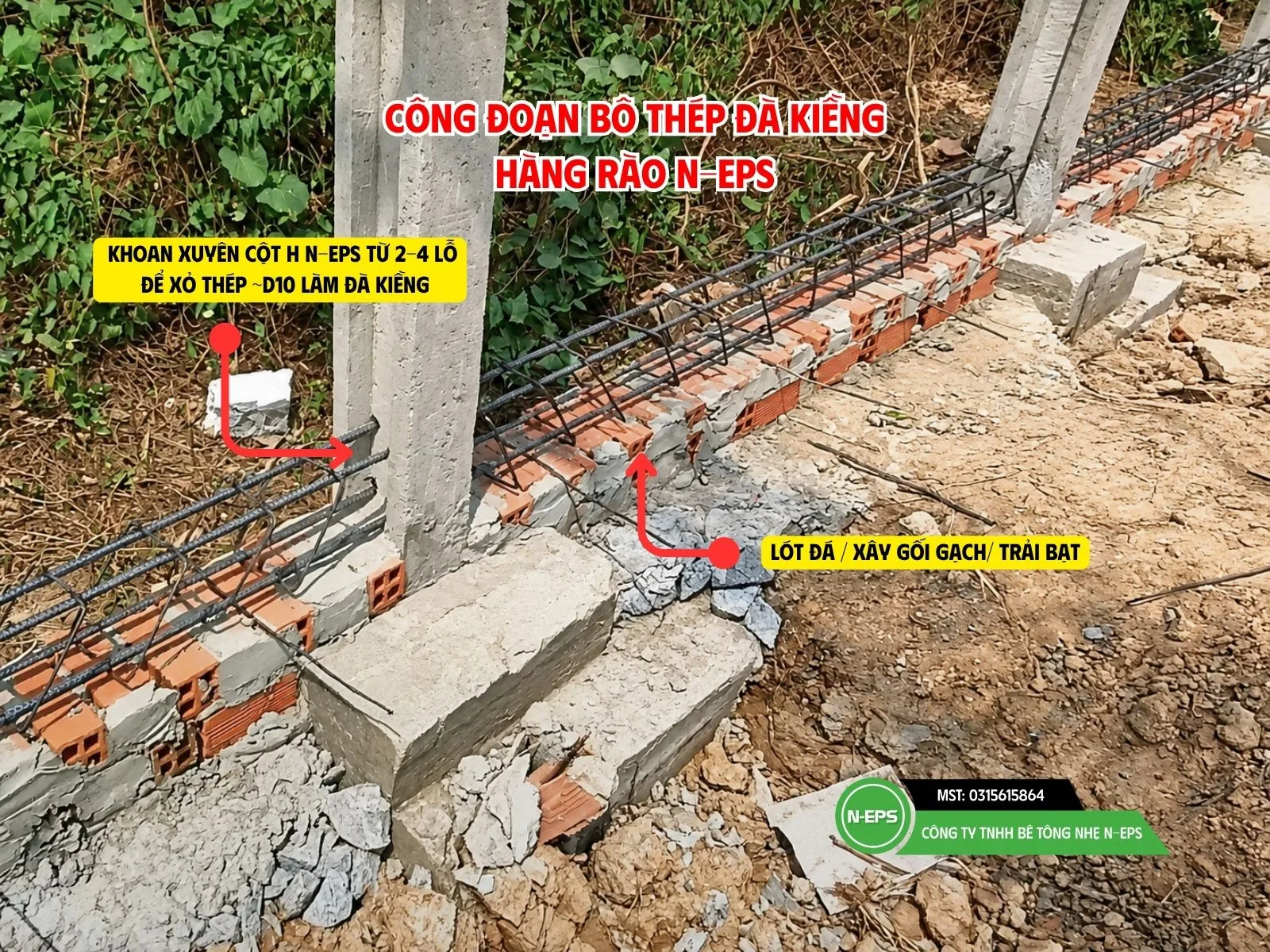

  • Khoan cột và xỏ thép: Thợ sẽ khoan xuyên thủng thân cột H, xỏ các thanh thép dọc theo chiều dài hàng rào, buộc đai thép để tạo khung xương đà kiềng.

  • Xây cuốn nền / Đổ bê tông: Nếu ranh giới đất thấp hơn mặt đường, thợ sẽ xây gạch thẻ/gạch ống chèn giữa các chân cột H để làm tường chắn đất, sau đó đổ bê tông đà kiềng đè lên trên để giằng lại.

  • Lợi ích: Dù phải làm đà kiềng, tiết diện đà và lượng thép sử dụng cho hàng rào N-EPS vẫn nhỏ và tiết kiệm hơn rất nhiều so với đà kiềng chịu tải cho tường gạch block.


các hạng mục thi công hàng rào bê tông lắp ghép N-EPS các hạng mục thi công hàng rào bê tông lắp ghép N-EPS

Hình: Hạng mục thi công đà kiềng và tường chắn đất

5. Hạng mục cẩu lắp tấm bê tông nhẹ (Cơ giới hóa)

Đây là hạng mục thể hiện rõ nhất chi tiết các hạng mục thi công hàng rào bê tông lắp ghép N-EPS mang tính cách mạng về tốc độ.

  • Chuẩn bị thiết bị: Sử dụng xe cẩu tự hành, xe cuốc (kobe) hoặc tời điện (nếu không gian hẹp).

  • Thao tác gắp tấm: Thợ phụ sử dụng kẹp gắp chuyên dụng (do N-EPS hỗ trợ cho mượn) hoặc quàng dây cáp vào tấm bê tông nhẹ (trọng lượng khoảng 80-90kg/tấm).

  • Xỏ lắp: Xe cơ giới cẩu tấm lên cao, di chuyển đến vị trí giữa 2 cột H. Hai người thợ đứng dưới chỉ việc đón tấm và hướng dẫn tài xế hạ từ từ để 2 đầu tấm lọt vào 2 khe ngàm âm của cột H. Các tấm tiếp theo được thả chồng lên nhau, khóa chặt bằng ngàm âm dương ở cạnh dọc của tấm.

  • Năng suất: Trung bình chỉ mất 1-2 phút để hoàn thành việc lắp 1 tấm.

các hạng mục thi công hàng rào bê tông lắp ghép N-EPS

Hình: Hạng mục cẩu lắp tấm bê tông nhẹ

6. Hạng mục xử lý khe hở (Nguyên lý khớp nối mềm)

  • Không dùng vữa: Một nguyên tắc kỹ thuật cốt lõi của hàng rào bê tông lắp ghép N-EPS là không sử dụng vữa xi măng để chèn cứng vào các khe tiếp giáp giữa tấm và cột, cũng như giữa các tấm với nhau.

  • Xử lý thẩm mỹ: Khoảng hở nhỏ giữa mép tấm và lòng cột H chính là "khe co giãn tự nhiên" giúp tường không bị nứt khi trời nắng nóng. Nếu Chủ đầu tư muốn kín hoàn toàn vì lý do thẩm mỹ, thợ chỉ được phép bơm keo bọt nở (foam) vào khe dọc rồi cắt gọt, hoặc chèn vữa nhẹ ở mép ngoài, tuyệt đối không chèn cứng bên trong ngàm.

các hạng mục thi công hàng rào bê tông lắp ghép N-EPS

Hình: Hàng rào lắp ghép N-EPS không cần liên kết vữa.

Sau khi đã nắm rõ quy trình kỹ thuật, nếu bạn muốn biết tổng chi phí nhân công cho các hạng mục này là bao nhiêu, hãy tham khảo ngay bảng: "Dự Trù Chi Phí Thi Công Hàng Rào Bê Tông Lắp Ghép N-EPS."

Đảm Bảo Chất Lượng Với Sự Đồng Hành Từ N-EPS

Việc nắm vững chi tiết các hạng mục thi công hàng rào bê tông lắp ghép N-EPS giúp Chủ đầu tư và Nhà thầu có tiếng nói chung, từ đó triển khai công việc nhịp nhàng, an toàn và tiết kiệm.

Mặc dù quy trình thi công mang tính cơ giới hóa và đơn giản hơn xây gạch rất nhiều, nhưng để đảm bảo công trình đạt độ bền tối đa và hưởng trọn vẹn chính sách bảo hành, việc tuân thủ đúng các thông số kỹ thuật (đặc biệt là khoảng cách cột và nguyên tắc không dùng vữa) là điều kiện tiên quyết.


        Nếu bạn đang chuẩn bị triển khai dự án hàng rào và cần một đơn vị cung cấp vật tư uy tín kèm theo sự hỗ trợ kỹ thuật chuyên sâu, hãy liên hệ ngay với hàng rào lắp ghép N-EPS.

        CÔNG TY TNHH BÊ TÔNG NHẸ N-EPS không chỉ bán vật liệu, chúng tôi trực tiếp sản xuất, cung cấp và chuyển giao giải pháp thi công bền vững, sẵn sàng hướng dẫn thi công tận nơi trên toàn quốc.



CÔNG TY TNHH BÊ TÔNG NHẸ N-EPS

(Chuyên gia về giải pháp Bê Tông Nhẹ & Hàng Rào Lắp Ghép)

⭐ ⭐ ⭐ ⭐ ⭐

Mã số thuế: 0315615864

Trụ sở chính: 85/2/7/35 Võ Thị Liễu, Phường An Phú Đông, Thành phố Hồ Chí Minh, Việt Nam. (Xem chỉ đường)

Hệ thống nhà máy: Bắc - Trung - Nam. Cung cấp - Hướng dẫn thi công và giao hàng tận nơi trên toàn quốc.

Hotline bê tông nhẹ: 0528 96 33 96

Hotline hàng rào lắp ghép: 0352 96 33 96

Website: betongnhehcm.com - hangraolapghep.com - vatlieudongnam.com - betonglapghep.com




CÁC CÂU HỎI THƯỜNG GẶP
1. Trong các hạng mục thi công, công đoạn nào tốn nhiều thời gian nhất?
Hàng rào N-EPS được biết đến là 1 giải pháp thi công nhanh và bền nhưng cụ thể, công đoạn nào tốn nhiều thời gian là công đoạn lắp dựng cột và đổ bê tông móng nhưng nói về lâu nhất lại là công đoạn đổ đà kiềng bê tông cốt thép vì đổ đà kiềng xây gạch hay bê tông lắp ghép N-EPS thì đều phải luồn thép, bô thép, ván khuôn, trộn bê tông, đổ bê tông. Tuy nhiên, cái hay của hàng rào lắp ghép tấm bê tông nhẹ N-EPS mà không phải tấm đan bê tông nặng là trọng lượng rào nhẹ, chúng ra không cần phải tốn vào chi phí đà kiềng nên thực tế, có công trình N-EPS sử dụng đà, có công trình không cần sử dụng mà vẫn đảm bảo sự chắc chắn và an toàn. Đà thường được sử dụng khi khách có nhu cầu nâng nền chắn đất hoặc có điều kiện tài chính thì làm thêm. Thêm 1 thông tin hữu ích là đối với đà kiềng cho hàng rào lắp ghép bê tông nhẹ N-EPS thì đà không cần dùng sắt to như đà xây tường gạch hay lắp ghép tấm đan bê tông nặng
2. Tại sao N-EPS khuyến cáo không được đổ đà giằng bê tông trên đỉnh tường rào?
Việc đổ đà giằng đè lên đỉnh tường sẽ khóa chặt các tấm bê tông lại thành một khối cứng. Điều này phá vỡ nguyên lý "khớp nối mềm" của hệ thống lắp ghép. Khi nhiệt độ thay đổi, các tấm tường bị đà giằng đè nén không thể co giãn tự nhiên, dẫn đến nguy cơ nứt vỡ. Do đó, bỏ đà giằng vừa đúng kỹ thuật, vừa giúp bạn tiết kiệm chi phí.
3. Đội thợ của tôi chưa có kinh nghiệm cẩu lắp tấm, N-EPS có hỗ trợ không?
Chắc chắn có. N-EPS luôn đồng hành cùng Khách hàng. Chúng tôi cung cấp tài liệu, video hướng dẫn chi tiết các hạng mục thi công. Trong những ngày đầu triển khai, N-EPS có thể hỗ trợ kỹ thuật viên tư vấn từ xa hoặc trực tiếp tại công trình để hướng dẫn đội thợ của bạn cách sử dụng kẹp gắp và thao tác xỏ tấm an toàn, hiệu quả.
